New Products & Service UC-1

コンクリート打設管理システム

モバイルアプリで打設管理を効率化、現場負担軽減と残コン・戻りコン抑制に貢献

●新規価格

未定

●リリース2023年9月

はじめに

 コンクリート打設管理システムは、西松建設株式会社と株式会社フォーラムエイトが共同で開発したコンクリート未打設部分の領域から必要なコンクリートの調整量を自動計算できるシステムです。
 本システムにより、打設現場におけるスムーズな打設数量の調整、業務効率化による現場技術者の長時間労働の軽減を実現し、残コン・戻りコン(工事現場で使用されずに処分されるコンクリート)の抑制、環境負荷の低減を行うことができます。

システムの概要

 コンクリート打設管理システムは、Web業務システムGSS(グループウェア・サポートシステム)経由で動作するアプリケーションとして、タブレットやスマートフォンなどのモバイル端末で使用できるアプリとなっており、画面に表示された施工図面で未打設領域を囲み指示することで、該当領域のコンクリート体積を算出し、最終的に必要なコンクリートの調整量を自動計算します。

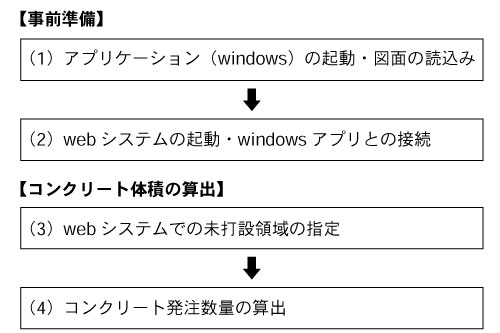

<システムの流れ>

アプリケーション(Windows)の起動・図面の読み込み

 Windowsアプリケーションを起動し、対象とする図面(dwg形式)を読み込み、レイヤー設定、図面番号等の設定を行います。図面は指定の作図ルールに従い、作図する必要があります。

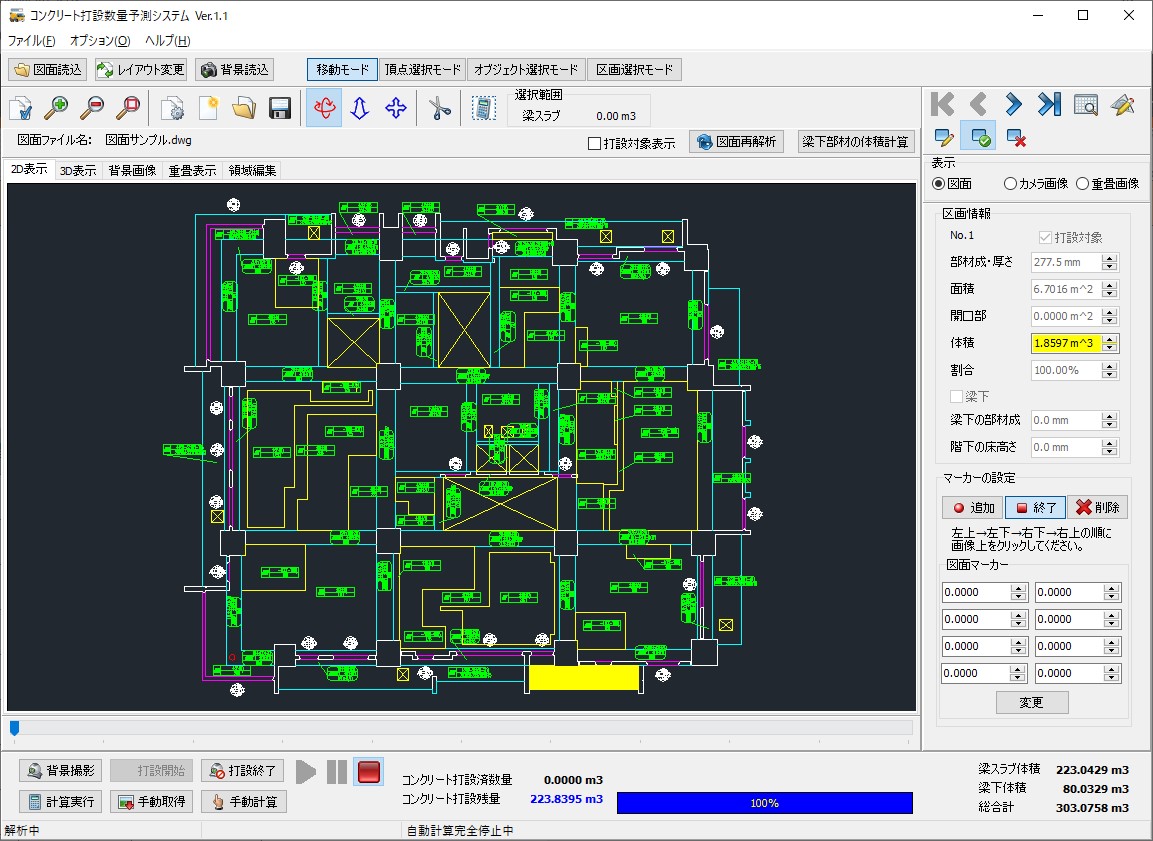

図1 作図画面

Webシステムの起動・Windowsアプリとの接続

 Web業務システムGSS の設定ページで図面番号を指定して、更新を行えば、Windowsアプリケーションと接続されます。
Webシステムでは、コンクリート数量の確認に加え、生コン配送管理ができ、打設済みの数量をリアルタイムで入力することができます。

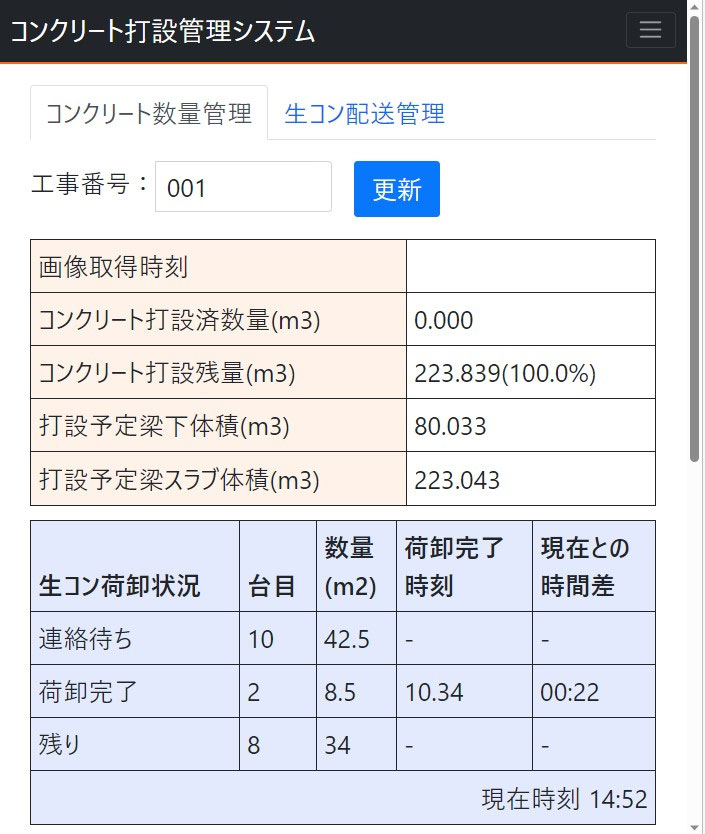

図2 数量管理画面

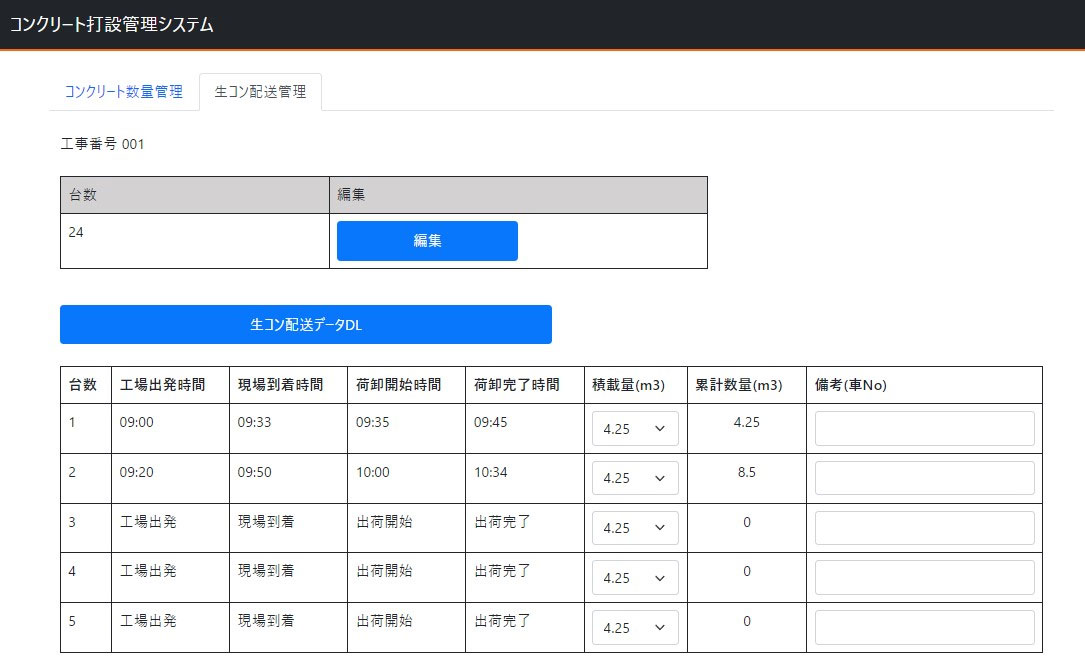

図3 配送管理画面

Webシステムでの未打設領域の指定

 Webシステムで未打設領域のエリアを指定することで、未打設部分の数量を算出することができます。

 入力はスマートフォンやタブレット端末からの入力も可能です。

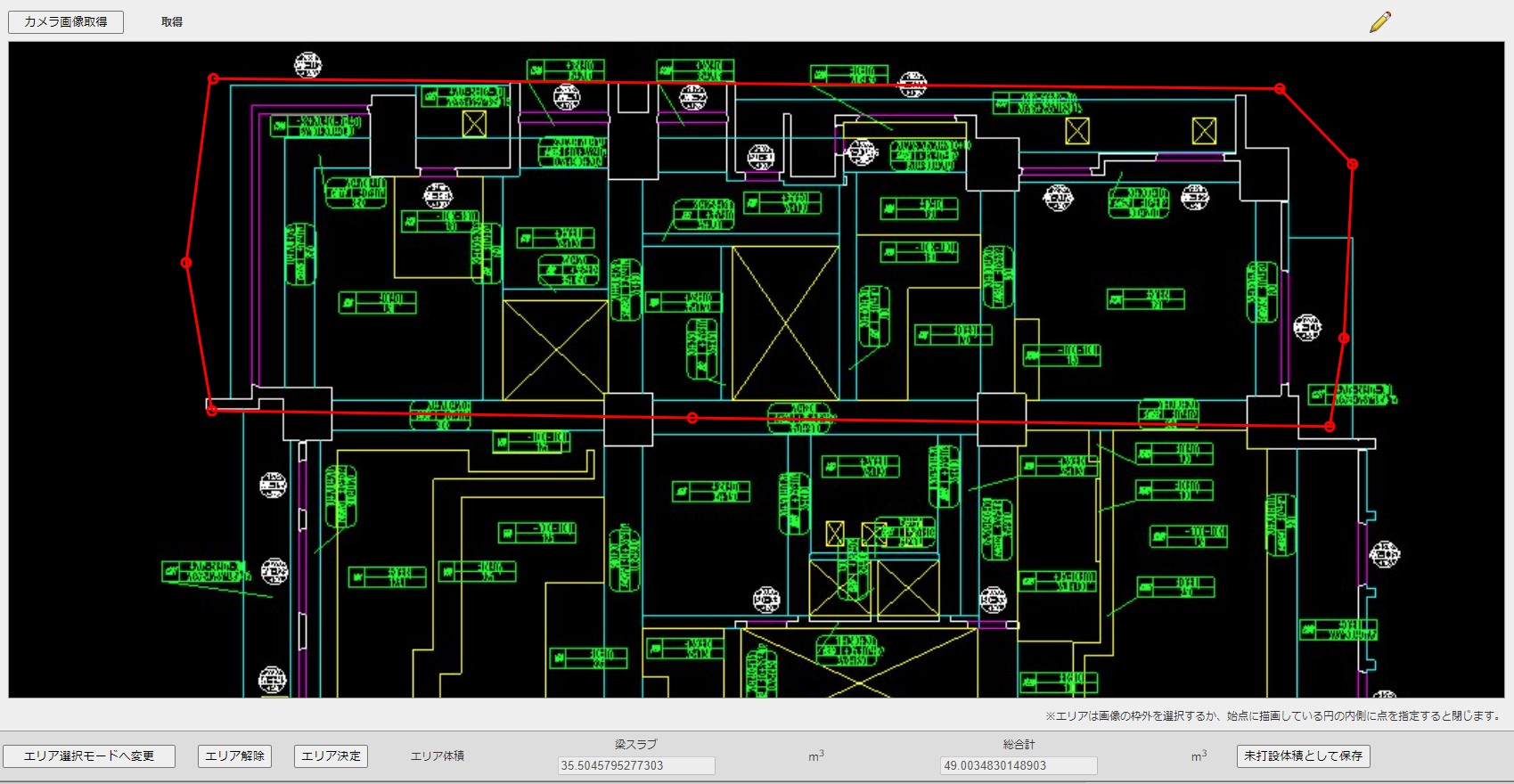

図4 未打設領域のエリア指定

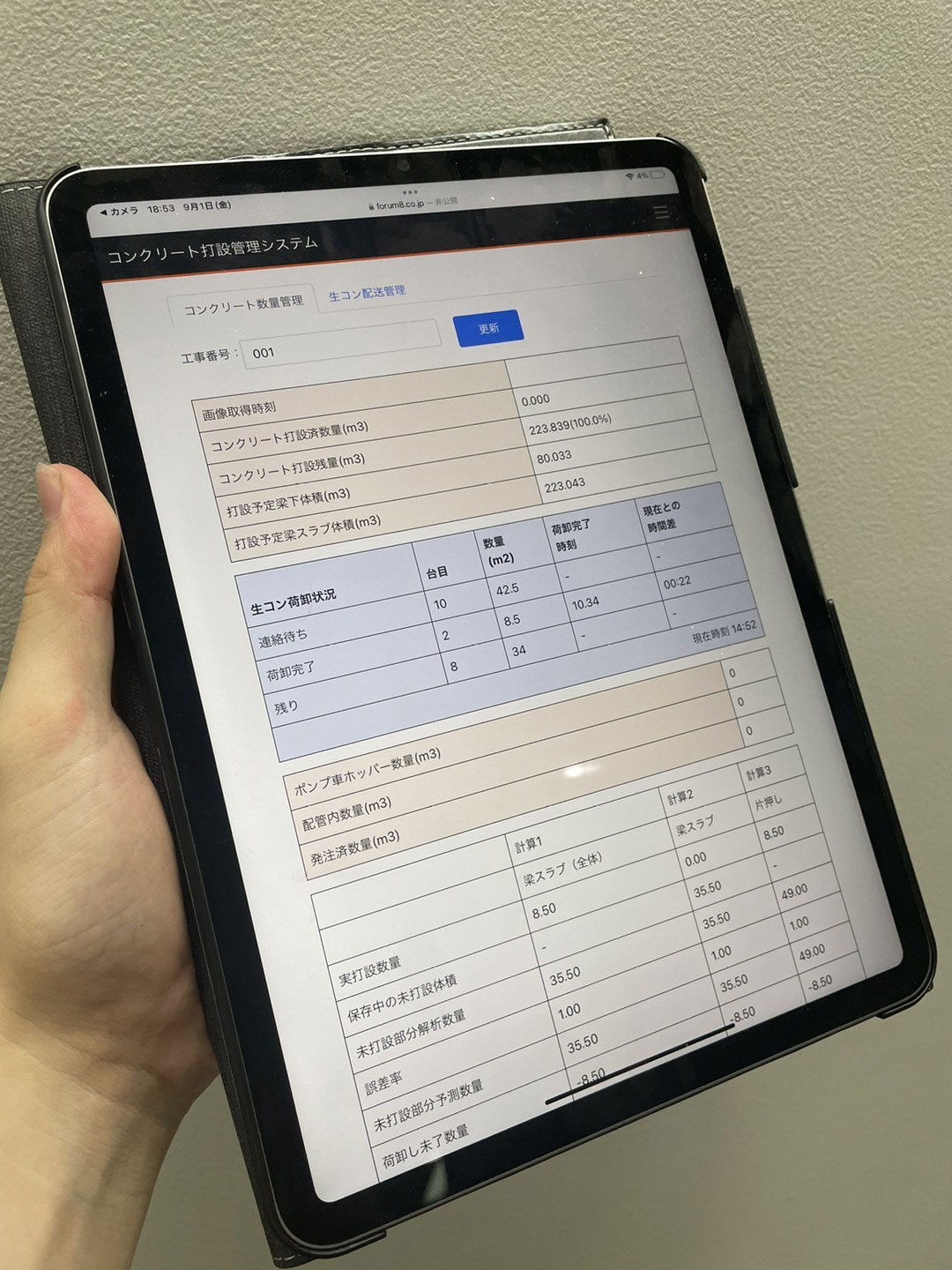

タブレット端末での入力

コンクリート発注数量の算出

 打設済み数量、未打設数量をふまえた追加発注数量を確認することができ、残コン・戻りコンを抑制することができます。

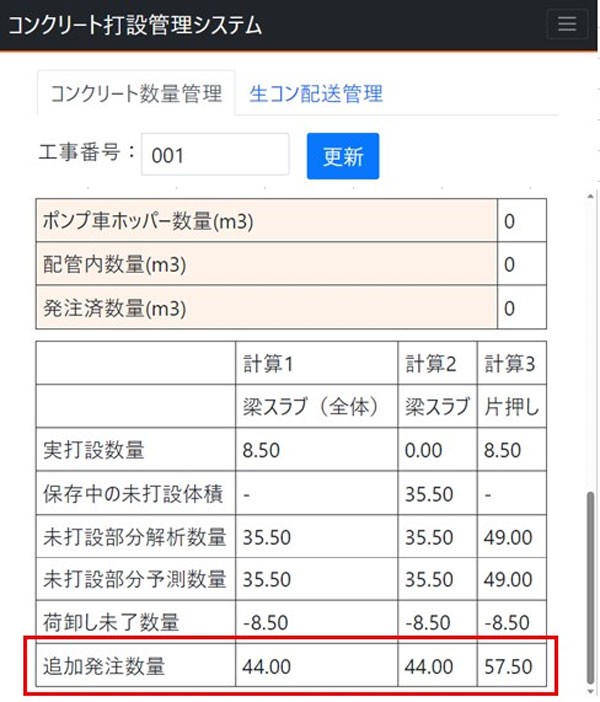

図5 追加発注数量の確認

おわりに

 本システムを有効に活用するにあたっては、作図ルールに合わせて施工図の作成が重要になるため、作図支援サービスの導入を検討しています。

(Up&Coming '23 秋の号掲載)
